施工工地管理軟件。美佳裝修平臺結合裝飾公司客戶關系管理的實際情況,特別新增:施工計劃添加多個任務關聯。上線此功能后,即可滿足做施工計劃中時施工項有多個前置任務的需求。
美佳裝修管理軟件 施工項添加多任務關聯的操作步驟如下:
1,在系統中開通操作權限
依次進入:美佳裝修管理軟件—》系統設置—》初始設置—》綜合設置, 啟用【多關聯任務】如下圖所示。
2,工程項目施工計劃,設置關聯任務

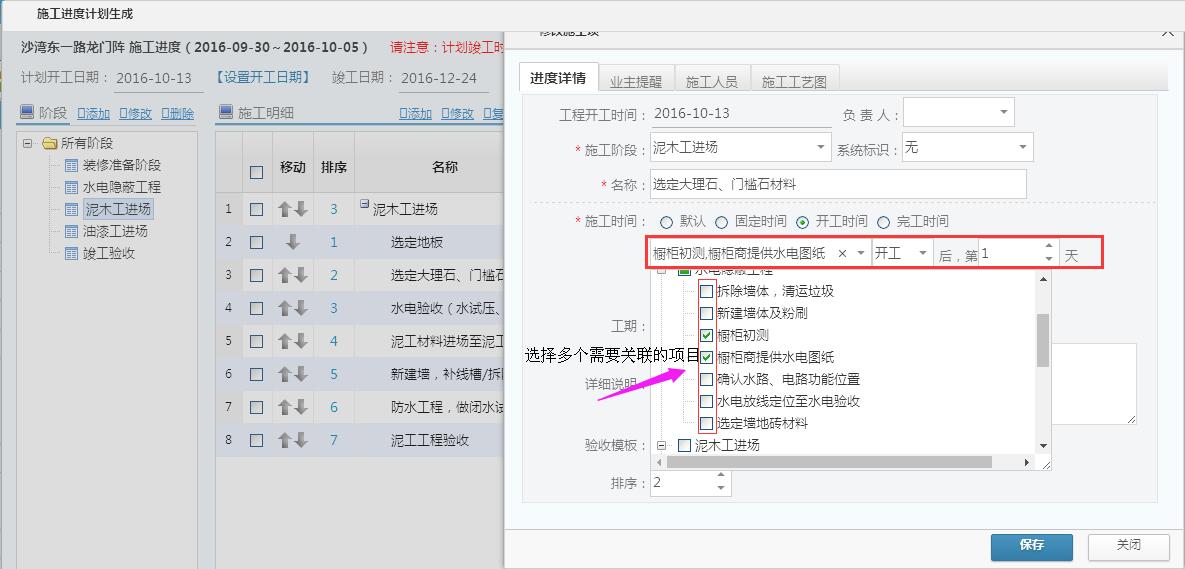

選擇施工時間為【開工時間】或者【完工時間】在彈出的選項框內即可勾選相關前置任務。即只有在勾選的施工項完成指定狀態后,本施工項目才能開工或者完工,如下圖所示。

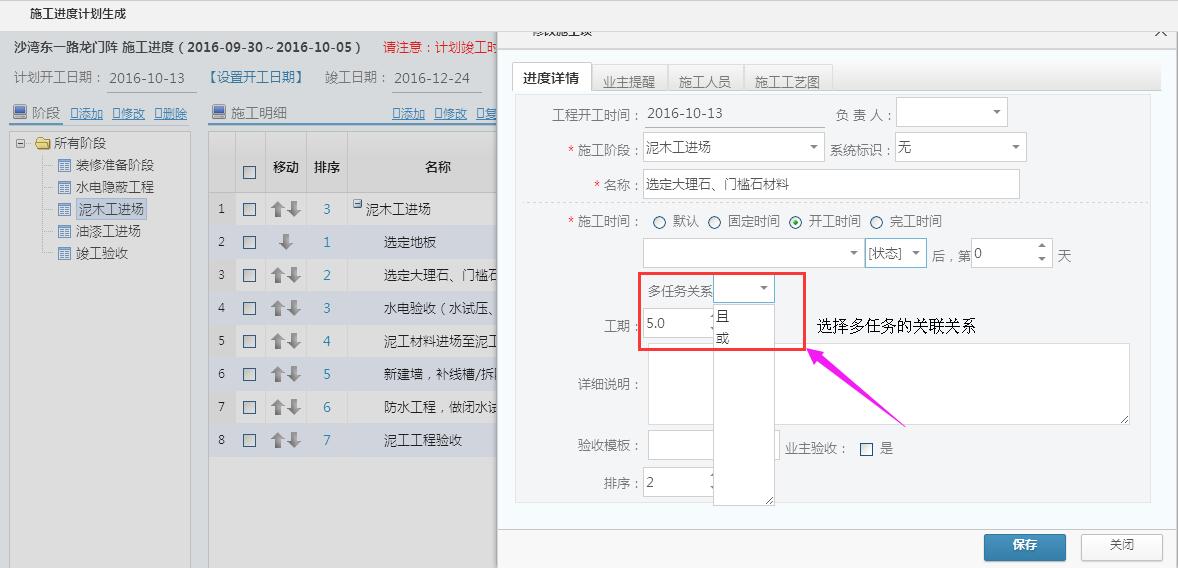

特別說明:啟用多關聯任務后,隨之而來的還有多任務之間的關系,即【且】、【或】。選擇【且】,即多個任務都完工或者都開工,此時取最大的時間;選擇【或】即多個任務其中任意一個開工或者完工,此時取最小的時間。選擇多任務關系操作,如下圖所示。
